Hír

Lágyhűtő gyártási átfutási idő magyarázata

2026-09-04 0 Hagyj üzenetet
"A gyártás 30-45 nap" – ez a válasz, amit a legtöbb vásárló kap, és ez igaz is – de ez csak az idővonal közepét írja le. A rendelés-raktárig valóság magában foglalja a mintavételt, a felülvizsgálati köröket, az anyagok beérkezését, az ellenőrzést, az óceáni fuvarozást és a vámkezelést, valamint a gyártósoron szinte soha nem fordul elő a roncsok elindításának dátuma miatti késések. Előtte történnek, jóváhagyásokban és anyagokban. Ez az útmutató a teljes idővonalat valós összetevőire bontja, megmutatja, hol veszett el valójában az idő, és elmagyarázza, hogyan lehet egy ütemtervet tömöríteni anélkül, hogy úgy tenne, mintha a fizika nem érvényesülne. A Sealock (YiFuLong Outdoor Gear Co., Ltd.) 7–15 napos mintavételi és 30–45 napos gyártási időt idéz, és ez megmagyarázza, mi áll ezekben a számokban.


Mit jelentsen az „átfutási idő”.

Határozza meg megfelelően, különben rossz számmal fog tervezni. A szoros értelemben vett átfutási idő a vásárlás-megrendelés jóváhagyásától a kész ruhadarabok gyárkapun való elhagyásáig eltelt teljes időtartamra vonatkozik. De a szám, amelyre egy márkának ténylegesen szüksége van, szélesebb: ;a gyártási megrendelés feladásától az eladásra kész késztermékek átvételéig eltelt teljes idő, amely kiterjed; mintavétel, illesztés és végső jóváhagyás; szövetek és kárpitok beszerzése és beérkezése a gyárba; tömeges vágás, varrás és kikészítés; minőség-ellenőrzés és csomagolás; fuvarozás, vámkezelés és beérkezés a raktárba.

A gyári átfutási idő és az Ön átfutási ideje különböző számok. Tervezd meg a másodikat.

A megállapítás, amely megváltoztathatja a terveit

Ez a leghasznosabb dolog a kutatásban, és ennek ellentmond, hogy a legtöbb vásárló hova összpontosítja nyomását: ;a legtöbb márka veszít időt a varrás megkezdése előtt – az anyagok rendelkezésre állása és jóváhagyása jelenti a szokásos szűk keresztmetszetet, és a textíliák késését a legnehezebb helyrehozni, mert a vágóasztalon semmi sem kezdődhet el a vágóasztalon. A késői színjóváhagyás vagy a készleten kívüli szövet korai szakaszában minden későbbi szakaszon áthalad.

Egy gyártó számszerűsíti: ;a szövetek beszerzése és festése okozza az első megrendelések 45-55%-át. Az első rendelésnél a késedelem kockázatának nagyjából a fele olyan szakaszban van, amelyet a legtöbb vásárló adminisztratívnak tekint.

A konklúzió közvetlenül következik: ;az indítási dátum védelmének megbízható módja a szövet és a jóváhagyások korai lezárása, nem pedig a termelés későbbi tömörítése. A gyár üldözése a hatodik héten nem téríti vissza az első héten elvesztett időt.

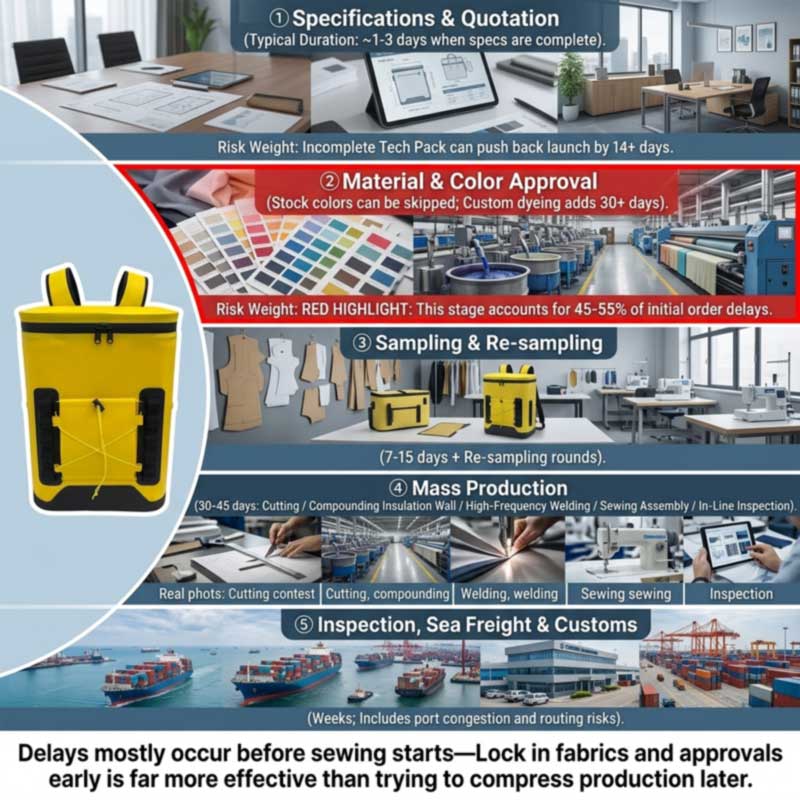

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Szakaszról színpadra

1. Specifikáció és árajánlat

Gyors, ha a tájékoztató elkészült: a benchmarkok a műszaki csomagok áttekintését és árajánlatát körülbelül 1–3 napra teszik, amikor a specifikációk elkészültek. Lassú, ha nem – a hiányos műszaki csomagok a súrlódás elsődleges okai, gyakran 14 vagy több nappal meghosszabbítják a projekt kezdési dátumát, mivel a gyár nem tud pontosan árajánlatot adni vagy vágni szövetet pontos méretek, varratspecifikációk és anyagjegyzék nélkül.

Hűtő esetében a "komplett" a következők megnevezését jelenti: héj anyaga és denier, szigetelés típusa és falvastagsága, bélésanyag és piaci megfelelőség, záróelem típusa és tömítési szintje, kapacitás és belső méretek tűrésekkel, hardver, kábelköteg, márkajelzési módszer és csomagolás.

2. Anyag- és színjóváhagyás – az igazi szűk keresztmetszet

A referenciaértékek 3–7 napot javasolnak a szövet- és színminta kiválasztásához egyes programokban, de az egyedi színek, festések vagy speciális anyagok hosszabb időt vehetnek igénybe – és a „hosszabb” idő is jelentős lehet: ;ha egy márka egyedi festett anyagokat vagy speciális díszítéseket igényel, az idővonal 30 nappal vagy még tovább is meghosszabbodhat.

A puha hűtő több anyagáramot tartalmaz, mint egy ruhadarab: héjszövet, zártcellás hab, élelmiszer-minőségű bélésfólia, lég- vagy vízálló cipzárak, csatok, hevederek és címkék. Mindegyiknek megvan a saját bejövő átfutási ideje, és a leglassabb határozza meg a kezdési dátumot. Különös figyelmet érdemelnek a hardverek és a kárpitok, mivel kicsik, olcsók és rendszeresen elfelejtik – mégis; még akkor is, ha a szövet és a munka készen áll, egy hiányzó funkcionális vagy márkás alkatrész megakadályozhatja a gyártás megkezdését.

3. Mintavétel és felülvizsgálatok

A Sealock 7–15 napot ajánl a mintákra, hosszabb az alapos fejlesztésre, ahol először a mintákat és a hegesztőszerszámokat kell megtervezni. A változó nem a készítés; ez a körök száma – és a köröket a rövid minőség és a visszacsatolás sebessége határozza meg. ;A vevőktől érkező visszajelzések késése vagy a nem egyértelmű specifikációk meghosszabbítják a minta-jóváhagyási határidőt, és az egyik javasolt szabály a 48 órás szabály a minta-revíziókhoz, hogy a lendület ne vesszen el.

4. Tömeges gyártás – 30–45 nap

Mi történik valójában az ablakon belül egy hegesztett hűtőnél: vágási héj, hab és bélés; a szigetelt fal laminálása; a test, az alap és a záróelem nagyfrekvenciás hegesztése; hám, zsebek, hevederek és kárpitok varrása; összeszerelés és hardver; in-line ellenőrzés az egész; befejezés és csomagolás.

Érdemes megjegyezni az ütemezést: sok hűvösebb build átmegykét különböző gyártósor— a nagyfrekvenciás hegesztősor és a varrósor. A Sealocknál ezek külön helyiségekben, ugyanazon az emeleten helyezkednek el, és a varrott konstrukció a házon belüli alapvető képesség, nem pedig kiszervezett lépés. A mindkettőt alkalmazó összeállítás valamivel hosszabb belső útvonalat jelent, mint egy csak hegesztett vagy csak varrott termék, ami az egyik oka annak, hogy a bonyolultság befolyásolja a gyártási időszakot. A teljes sorozat megvanA puha hűtő hátizsákok gyártása.

5. Ellenőrzés

Foglalja le körülbelül 80%-os készültségnél, hogy legyen idő az átdolgozásra. Hűtőn hagyjon időt kifejezetten a vízvizsgálatra, és ne feledje, hogy az egyenleg kifizetése általában egy sikeres ellenőrzéshez van kötve. LásdSoft Cooler minőségi ellenőrzése szállítás előtt.

6. Fuvarozás és vámkezelés

A színpadi vásárlók legtöbbször teljesen kihagyják. Az óceáni tranzit és a rendeltetési hely engedélye heteket növel, és ki van téve a fennakadásoknak, amelyek kívül esnek az ellenőrzésen: ;a kikötői torlódások, az útvonalak fennakadásai, a vámügyi vagy geopolitikai események tovább terjeszthetik ezeket az időszakokat, ezért a szállítási puffer elengedhetetlen. A közelmúltbeli útvonali körülmények jól szemléltetik a léptéket – az egyik gyártó megjegyzi, hogy a fuvarozók a Jóreménység-fok körül átirányítják az útvonalat, ami automatikus 10–14 napos késést okoz az Európába irányuló szállítmányok számára. A hűtők is terjedelmesek és térfogat szerint töltődnek, ami a költségek szempontjából többet jelent, mint az idő; lásdNagykereskedelmi hűtő hátizsák Gyártó: Tömeges árak és FOB feltételek.

A késések gyakori okai

Ok Tipikus hatás Megelőzés
Hiányos technikai csomag 14+ nap hozzáadva a kezdés előtt Előre adja meg az anyagokat, a méreteket, a tűréseket, a zárást és a megfelelőséget
Egyedi szín / egyedi anyag 30+ nap; Az elsőrendű késleltetési kockázat ~ fele itt van Első rendelésnél használjon készletszíneket, vagy azonnal kezdje el a labormártásokat
Lassú vásárlói visszajelzés Minden mintavételi kört kiterjeszt Egyedülálló döntéshozó; 48 órás válaszszabály
A folyamat közbeni tervezési változások Napoktól hetekig; érvénytelenítheti a festett anyagot Korai zár kialakítása és anyagalapja; a változtatásokat új elemként kezelje
Hiányzó burkolat vagy hardver Teljesen blokkolja a sor betöltését Rendeljen korai díszítéseket; erősítse meg a beérkezési dátumokat a sor betöltése előtt
Nemzeti ünnepek Hetek — A Tavaszi Fesztivál több hetes zavar Rendeljen a lassulás előtt; lásd a kínai útmutatót
Sikertelen ellenőrzés / átdolgozás Napoktól hetekig Világos hibadefiníciók és aranyminta egyeztetett a gyártás előtt
Fuvarozás és vám Hetek, változó Építsen puffert; ne tervezzen a minimális tranzitot

Ezek közül kettő érdemel kiemelést. A folyamat közbeni változtatások költségesek mind időben, mind pénzben: a színek elferdítése, a panelek újrakötése vagy az anyag festése utáni újratervezés napokat vagy heteket ad hozzá – korán zárja le a kulcsfontosságú dizájnelemeket és a szövetalapot, és kezelje a nagyobb változtatásokat új cikkkódként, saját átfutási idővel kapcsolatos elvárásaikkal. Az ünnepnapok pedig nem lábjegyzetek: ;a nemzeti ünnepek a gyártó országokban előrehaladott rendelést vagy extra beépített pufferidőt igényelnek. A hűtőtáskák esetében, amelyek rendelési ablaka a Tavaszi Fesztivál időszakára esik, ez egy elsőrendű tervezési korlát – lásdSoft Cooler gyártó Kínában: Teljes OEM-útmutató.

Hogyan lehet valójában tömöríteni egy idővonalat

Működő karok, nagyjából a hatékonyság sorrendjében:

  1. Válasszon alapanyagokat és színeket.Ez eltávolítja az egyetlen legnagyobb késleltetési forrást az első rendelésnél – nincs laboratóriumi bemerítési ciklus, nincs festékkészlet várakozás.
  2. Nyújtsa be a teljes specifikációt.A gyártásra kész tájékoztató egy 14 napos felfedezési ciklust 1–3 napos árajánlattá változtat.
  3. Az ismételt programok törzsanyagainak előzetes jóváhagyása.A szokásos tanács az, hogy a magszöveteket előzetesen jóvá kell hagyni az ismételt laboratóriumi mártások kihagyásával – egy jóváhagyott anyagon végzett második rendelés lényegesen gyorsabb, mint az első.
  4. Konszolidálja a visszajelzéseket, és gyorsan döntsön.Egy döntéshozó, egy konszolidált válasz, egy rögzített átállási kötelezettség. ;A minta iterációinak megszilárdítása egyértelmű, teljes specifikációk megadásával dokumentált eszköz.
  5. Kezdje el egy meglévő platformról.A márkajelzés és a specifikáció megváltozik egy jól bevált hegesztett szerkezeti kihagyásminta tervezésén és teljes egészében a hegesztőszerszámok fejlesztésén.
  6. Rendeljen a holtszezonba.A gyári berakodás valódi korlát; ugyanaz a rendelés egy csendesebb ablakban hamarabb ütemez.
  7. Légi áruszállítás, csak vészhelyzetben.Az őszinte megfogalmazás: a légi teherszállítás két-négy hetet visszakaphat a végén, de többszöröse a tengeri költségnek, tehát vészhelyzeti eszközként működik, nem pedig tervként.
Amit nem lehet tömöríteni.A hegesztés, a fallaminálás és a kikeményedés időt vesz igénybe; rohanásuk olyan hibákat eredményez, amelyek nem felelnek meg az ellenőrzésnek, és több időbe kerülnek, mint amennyit megtakarítottak. A vízvizsgálatnak időtartamra van szüksége ahhoz, hogy feltárja a lassú szivárgást. Az óceáni fuvarozást a földrajz határozza meg. Az a beszállító, aki beleegyezik bármilyen határidőbe az anyagok, a színek jóváhagyása és a gyári berakodás megvitatása nélkül, nem tervez – és az optimizmus alapján egyeztetett ütemezés a legáltalánosabb út a kihagyott szezonhoz.


Tervezés visszafelé: kidolgozott ütemterv

A polcra kerülés dátumától kezdődően dolgozzon, ne a megrendeléstől. Kivonás, ebben a sorrendben:

Lépjen vissza a polcon lévő dátumtól Engedélyezze
Raktári átvétel, minőségellenőrzés és listázás Napoktól egy hétig
Belföldi szállítás a kikötőből Napok
Vámkezelés Napok, változó
Óceáni tranzit Hetek, útvonalfüggő – puffer hozzáadása
Szállítás előtti ellenőrzés és bármilyen átdolgozás Akár egy hétig
Tömeges gyártás 30-45 nap
Anyag bejövő (leghosszabb lead-tétel) Napoktól hetekig; 30+ egyedi festés esetén
Mintavételi és jóváhagyási körök 7-15 nap plusz revíziók
Specifikáció és árajánlat 1-3 nap, ha kész
Üdülési puffer Hetek, ha a menetrend keresztezi a Tavaszi Fesztivált

A nyári hűvösebb tartományok esetében ez az aritmetika általában ősszel vagy kora télen teszi le a kötelezettségvállalás dátumát. A tavasszal induló márka júniusi bevezetésekor már elvesztette a szezont – a hűtők pedig szezonálisak, így a későn érkező áruk egy hónap helyett egy évet várnak. A kereskedelmi következményeket a cikk tartalmazzaHogyan indítsa el saját hűtő hátizsák márkáját.

Ne felejtse el az újrarendelést.Ha az első futam elfogy, a csere ugyanazt a 30–45 napot vesz igénybe, plusz a szállítási költség – tehát a szezon közbeni kiárusítás azt jelenti, hogy a készlet a szezon után érkezik meg, kivéve, ha az újrarendelést az eredeti ütemtervben tervezték. Az első szállítmány érkezése előtt döntse el az újrarendelés kiváltási pontját.


Sealock átfutási idők

Idézet Gyors a teljes specifikáción
Mintavétel 7-15 nap; hosszabb az alapos fejlesztéshez, miközben a mintákat és a hegesztőszerszámokat megtervezik
Termelés 30-45 nappal a minta és a letét megerősítése után
Feltételek MOQ 300 db kivitelenként; FOB Guangdong
Képesség Házon belüli nagyfrekvenciás hegesztő- és varrósorok – külön helyiségek, ugyanazon az emeleten; sok build mindkettőt használja
Minőség IQC / IPQC / OQC, AQL mintavétel, arany-minta kijelentkezés, teljes vízbemerítéses tételvizsgálat; Üdvözöljük az SGS-t vagy a QIMA-t
Származás Kína vagy Vietnam ugyanazon a specifikáción
Tanúsítványok ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Platformok, amelyek lerövidítik az első ütemezést – a meglévő hegesztett szerkezetek készletszínekben, így nincs mintafejlődés és nincs festéktétel:

Kép Modell Miért rövidíti le a menetrendet Link
28L airtight-zipper insulated backpack cooler SL-I274 28 literes légmentesen zárható cipzáras hátizsák hűtő (SL-I274) Bevált 48 órás zárt kivitel, négy alapszín Kilátás
Insulated soft cooler backpack with molded lid SL-E050B Szigetelt hűtő hátizsák, öntött fedél (SL-E050B) Két méret már kifejlesztésre került – választékbővítés új szerszámok nélkül Kilátás
Roll-top leakproof soft cooler SL-I288 Roll-top szivárgásmentes puha hűtő (SL-I288) Meglévő barna/szürke színárnyalatok; egyedi festékkészlet nélkül is jellegzetes Kilátás
Insulated leakproof cooler backpack SL-I075A Szigetelt szivárgásmentes hűtő hátizsák (SL-I075A) Value platform három színben Kilátás

GYIK: Soft Cooler átfutási ideje

K: Mennyi ideig tart a lágyhűtő gyártása?

V: A tömeges gyártás általában 30–45 nappal a minta és a letétbe helyezés után történik, a minták pedig 7–15 nappal előtte. De a rendelés a raktárig hosszabb – adja hozzá a specifikációt és az árajánlatot, a beérkező anyagokat, a minták felülvizsgálatát, az ellenőrzést, a tengeri fuvarozást és a vámkezelést. A jóváhagyástól számított két-három hónap reális tervezési adat.

K: Honnan erednek valójában a késések?

V: Leginkább a gyártás megkezdése előtt. Az anyagok rendelkezésre állása és jóváhagyása jelenti a szokásos szűk keresztmetszetet, és a szövet késéseket a legnehezebb helyrehozni, mert semmi sem kezdődhet el, ha nincs anyag a vágóasztalon – az egyik gyártó az elsőrendű késések 45–55%-át a szövetbeszerzésnek és festésnek tulajdonítja. A késői színjóváhagyás minden későbbi szakaszon áthalad.

K: Mennyit ad hozzá egy egyedi szín?

V: Lehetséges, hogy 30 nap vagy több, mert az egyedi festés saját laboratóriumi bemerítési jóváhagyási ciklust és festéktételi átfutási időt biztosít. Időkényszeres első megrendelés esetén a készlet színének kiválasztása az egyetlen leghatékonyabb módja az ütemezés védelmének.

K: Felgyorsíthatom a gyártást, ha kések?

V: Csak határokon belül. A légi teherszállítás két-négy hét végére megtérülhet a tengeri költség többszöröse mellett, ezért inkább vészhelyzeti eszköz, semmint terv. A hegesztés, a fallaminálás és a vízvizsgálat időbe telik, és a siettetés olyan hibákat eredményez, amelyek nem felelnek meg az ellenőrzésnek, és több időbe kerül, mint amennyit megtakarítanak. Védje a dátumot az anyagok és jóváhagyások korai zárolásával, nem pedig a gyártás későbbi tömörítésével.

K: Mennyire előre kell rendelnem egy nyári sorozatot?

V: Dolgozzon visszafelé a polcon tárolt dátumtól kezdve a raktári átvételen, belföldi szállításon, vámon, tengeri tranzitokon, ellenőrzésen, 30–45 napos gyártáson, anyagbeérkezésön, mintavételen és jóváhagyásokon keresztül – majd adjon hozzá egy ünnepi puffert, ha az ütemezés keresztezi a Tavaszi Fesztivált. A legtöbb nyári hűvösebb termékcsaládhoz őszre vagy kora télre helyezi az elkötelezettséget.

K: Mi a legnagyobb különbség az átfutási időmben?

V: Teljes specifikáció és készletszínvonal. A gyártásra kész tájékoztató egy kéthetes felfedezési hurkot egy-három napos árajánlattá változtat, a készletszín pedig eltávolítja a festéktételt a kritikus útról. Ezt követően: gyors, konszolidált visszacsatolás a mintavétel során, és egy meglévő platformról indulva új minta kialakítása helyett.

Tervez egy ütemtervet?A Sealock (YiFuLong Outdoor Gear Co., Ltd.) hegesztett és varrott lágyhűtőket gyárt Kínában és Vietnamban, 7–15 napos mintavétellel és 30–45 napos gyártási idővel. Küldje el a polcon tárolt dátumot, és a csapat visszafelé dolgoztatja Önnel a naptárt – és világosan szóljon, ha nem illik.

Email:info@sealock.com.hk |  Telefon: +86-13632981825  | Böngésszen a lágyhűtő kínálatában

Az itt idézett referenciaértékek és késleltetési statisztikák 2026 közepén a nyilvánosan elérhető ruházati és puha cikkek gyártási forrásait tükrözik, és gyáronként, termékenként, anyagokonként és évszakonként változnak. Különösen a fuvarozási időzítések változnak az útvonal körülményei szerint. Mielőtt elkötelezné magát a bevezetési dátum mellett, erősítse meg beszállítójával az aktuális átfutási időt és kapacitást.
